配套设施。该项目建成后可进一步完善 220 千
伏电网网架结构,满足仁寿县清水片区用电需
求。截至 2022 年末,电力廊道部分完成隧道土
建部分工程总量的 21%,累计完成清表 6209 米,
平整隧道作业面 6209 米,开挖隧道 4313 米、隧
道垫层浇筑 1210 米、浇筑隧道主体 404 米、扎筋
404 米、支模 404 米,完成 458 根支护桩。

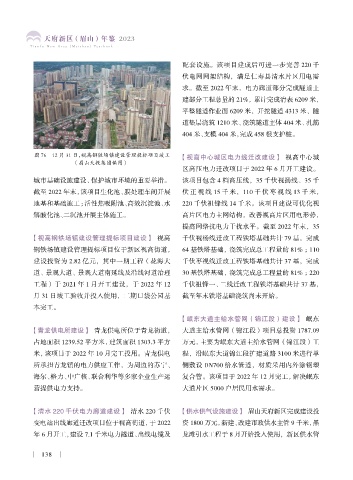

图 76 12 月 31 日,视高钢铁场镇建设管理提标项目竣工 【视高中心城区电力线迁改建设】 视高中心城
(眉山天投集团供图)
区高压电力迁改项目于 2022 年 6 月开工建设。
城市基础设施建设、保护城市环境的重要举措。 该项目包含 4 档高压线,35 千伏视扬线、35 千
截至 2022 年末,该项目生化池、膜处理车间开展 伏正视线 15 千米,110 千伏枣视线 13 千米,
地基和基础施工;活性焦吸附池、高效沉淀池、水 220 千伏祖锋线 14 千米。该项目建设可优化视
解酸化池、二沉池开展主体施工。 高片区电力主网结构,改善视高片区用电形势,
提高网络抗电力干扰水平。截至 2022 年末,35
【视高钢铁场镇建设管理提标项目建设】 视高 千伏视杨线迁改工程铁塔基础共计 79 基,完成
钢铁场镇建设管理提标项目位于新区视高街道, 64 基铁塔基础,浇筑完成总工程量的 81% ;110
建设投资为 2.82 亿元,其中一期工程(花海大 千伏枣视线迁改工程铁塔基础共计 37 基,完成
道、景观大道、景观大道南延线及沿线河道治理 30 基铁塔基础,浇筑完成总工程量的 81% ;220
工程)于 2021 年 1 月开工建设,于 2022 年 12 千伏祖锋一、二线迁改工程铁塔基础共计 37 基,
月 31 日竣工验收并投入使用,二期口袋公园基 截至年末铁塔基础浇筑尚未开始。
本完工。
【岷东大道主给水管网(锦江段)建设】 岷东
【青龙供电所建设】 青龙供电所位于青龙街道, 大道主给水管网(锦江段)项目总投资 1787.09
占地面积 1239.52 平方米,建筑面积 1303.3 平方 万元,主要为岷东大道主给水管网(锦江段)工
米,该项目于 2022 年 10 月完工投用。青龙供电 程,沿岷东大道锦江段扩建道路 3100 米进行单
所承担青龙镇的电力供应工作,为周边的苏宁、 侧敷设 DN700 给水管道,材质采用内外涂钢塑
海尔、格力、中广核、联合利华等多家企业生产运 复合管。该项目于 2022 年 12 月完工,解决岷东
营提供电力支持。 大道片区 5000 户居民用水需求。
【清水 220 千伏电力廊道建设】 清水 220 千伏 【供水供气设施建设】 眉山天府新区完成建设投
变电站出线廊道迁改项目位于视高街道,于 2022 资 1800 万元,新建、改建市政供水主管 9 千米,黑
年 6 月开工,建设 7.1 千米电力隧道、出线电缆及 龙滩引水工程于 8 月开始投入使用,新区供水管
