城乡建设与管理
Urban-rural Construction and Management

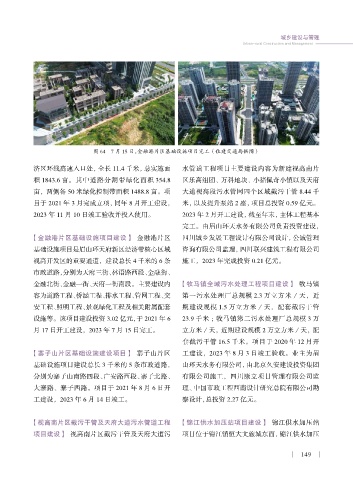

图 64 7 月 15 日,金融港片区基础设施项目完工(住建交通局供图)
济区环线高速入口处,全长 11.4 千米,总实施面 水管道工程项目主要建设内容为新建视高南片
积 1843.6 亩。其中道路分割带绿化面积 354.8 区乐高组团、万科地块、小猪佩奇小镇以及天府
亩,两侧各 50 米绿化控制带面积 1488.8 亩。项 大道视高段污水管网四个区域截污干管 8.44 千
目于 2021 年 3 月完成立项,同年 8 月开工建设, 米,以及提升泵站 2 座,项目总投资 0.59 亿元。
2023 年 11 月 10 日竣工验收并投入使用。 2023 年 2 月开工建设,截至年末,主体工程基本
完工。由眉山环天水务有限公司负责投资建设,
【金融港片区基础设施项目建设】 金融港片区 四川城乡发展工程设计有限公司设计,公诚管理
基础设施项目是眉山环天府新区经济带核心区域 咨询有限公司监理,四川联兴建筑工程有限公司
视高开发区的重要通道,建设总长 4 千米的 6 条 施工,2023 年完成投资 0.21 亿元。
市政道路,分别为天府三街、林语路西段、金融街、
金融北街、金融一街、天府一街南段。主要建设内 【牧马镇全域污水处理工程项目建设】 牧马镇
容为道路工程、桥涵工程、排水工程、管网工程、交 第一污水处理厂总规模 2.3 万立方米/天,近
安工程、照明工程、景观绿化工程及相关附属配套 期建设规模 1.5 万立方米/天,配套截污干管
设施等。该项目建设投资 3.02 亿元,于 2021 年 6 23.9 千米 ;牧马镇第二污水处理厂总规模 3 万
月 17 日开工建设,2023 年 7 月 15 日完工。 立方米/天,近期建设规模 2 万立方米/天,配
套截污干管 16.5 千米。项目于 2020 年 12 月开
【寨子山片区基础设施建设项目】 寨子山片区 工建设,2023 年 8 月 3 日竣工验收。业主为眉
基础设施项目建设总长 3 千米的 5 条市政道路, 山环天水务有限公司,由北京久安建设投资集团
分别为寨子山南路四段、广安路西段、寨子北路、 有限公司施工,四川康立项目管理有限公司监
大寨路、寨子西路。项目于 2021 年 8 月 6 日开 理、中国市政工程西南设计研究总院有限公司勘
工建设,2023 年 6 月 14 日竣工。 察设计,总投资 2.27 亿元。
【视高南片区截污干管及天府大道污水管道工程 【锦江供水加压站项目建设】 锦江供水加压站
项目建设】 视高南片区截污干管及天府大道污 项目位于锦江镇恒大文旅城东面,锦江供水加压
