Page 200 - 天府新区(眉山)年鉴2023
P. 200
天府新区(眉山)年鉴 2023
T i a n f u N e w A r e a ( Me i s h a n) Ye a r boo k
建设,由四川汇品建设工程有限公司施工,四川
亚通工程咨询有限公司监理、成都交通规划勘察
设计研究院有限公司勘察设计。截至 2022 年,
通江大道项目已经完成路基施工,并进入路面材
料敷设阶段。
【益州大道南延线建设】 益州大道南延线起于
成都市益州大道规划终点处(成都天府新区与

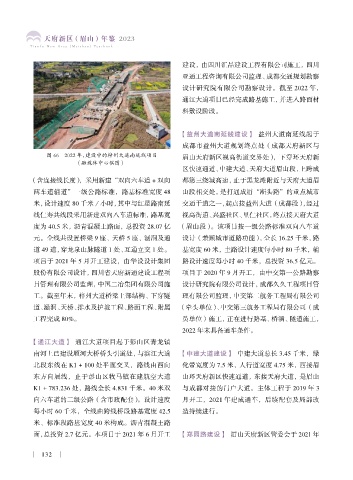

图 66 2022 年,建设中的梓州大道南延线项目 眉山天府新区视高街道交界处),下穿环天府新
(融媒体中心供图)
区快速通道、中建大道、天府大道眉山段,上跨成
(含连接线长度),采用新建“双向六车道 + 双向 都第三绕城高速,止于黑龙滩附近与天府大道眉
两车道辅道”一级公路标准,路基标准宽度 48 山段相交处,是打通成眉“断头路”的重点城市
米,设计速度 80 千米/小时,其中与红星路南延 交通干道之一,起点接益州大道(成都段),经过
线仁寿共线段采用新建双向八车道标准,路基宽 视高街道、兴盛社区、里仁社区,终点接天府大道
度为 40.5 米,沥青混凝土路面,总投资 28.07 亿 (眉山段)。该项目按一级公路标准双向八车道
元。全线共设置桥梁 9 座、天桥 5 座、涵洞及通 设计(兼顾城市道路功能),全长 16.25 千米,路
道 49 道,穿龙泉山脉隧道 1 处、互通立交 1 处。 基宽度 60 米,主路设计速度每小时 80 千米,辅
项目于 2021 年 5 月开工建设,由华设设计集团 路设计速度每小时 40 千米,总投资 36.5 亿元。
股份有限公司设计,四川省天府新通建设工程项 项目于 2020 年 9 月开工,由中交第一公路勘察
目管理有限公司监理,中国二冶集团有限公司施 设计研究院有限公司设计,成都久久工程项目管
工。截至年末,梓州大道桥梁上部结构、下穿隧 理有限公司监理,中交第二航务工程局有限公司
道、涵洞、天桥、排水及护坡工程、路面工程、附属 (牵头单位)、中交第三航务工程局有限公司(成
工程完成 80%。 员单位)施工,正在进行路基、桥涵、隧道施工,
2022 年末具备通车条件。
【通江大道】 通江大道项目起于彭山区青龙镇
南河上已建设顺河大桥桥头引道处,与滨江大道 【中建大道建设】 中建大道总长 3.45 千米,绿
北段东线在 K1 + 100 处平面交叉,路线由西向 化带宽度为 7.5 米,人行道宽度 4.75 米,西接眉
东方向展线,止于彭山区牧马镇在建航空大道 山环天府新区快速通道,东接天府大道,是眉山
K1 + 783.236 处,路线全长 4.831 千米。40 米双 与成都对接的门户大道。主体工程于 2019 年 3
向六车道的二级公路(含市政配套)。设计速度 月开工,2021 年建成通车,后续配套及局部改
每小时 60 千米,全线由跨线桥段路基宽度 42.5 造持续进行。
米、标准段路基宽度 40 米构成。沥青混凝土路
面,总投资 2.7 亿元。本项目于 2021 年 6 月开工 【郑园路建设】 眉山天府新区管委会于 2021 年
132
