Page 240 - 成都年鉴2021
P. 240
城市建设 City Construction > > >
轴线沱江大道 (龙泉驿区界—金简黄快速 台工程 5%,启动墩柱及盖梁施工,完成工 西芯大道一线)改造工程起点为三环路羊
路)工程由成都城投集团承担建设,西起于 程总量的 5%。 犀立交,重点为成灌高速绕城节点,全长 7.6
龙泉驿区和简州新城交界处,东止于金简 千米,改造后道路主线全线无信号灯控制,
黄快速路,全长 32 千米,红线宽 80 米 (另 【一环路综合整治】 一环路综合整治工程 仅保留辅道与金科南路、土龙路、金粮路、
两侧各有 30 米绿带),包含市政道路、桥 全长 19.4 千米,其中西半环改造段 (磨子 天河路 4 处信号灯控制平交路口;新建主
梁、管廊、市政管线、地下通道、绿化、交安、 桥下穿—花牌坊街)6.6 千米,东半环改造 线跨线桥 2 处、下穿隧道 1 处、专用人行系
路灯等。截至 2021 年 4 月,已配合市规划 段 (花牌坊街—磨子桥下穿)7.6 千米,剩 统 10 处 (8 座天桥、2 座人行地下通道),
和自然资源局、市发改委推进基本农田国 余 5.2 千米为地铁站点、磨子桥下穿及青 在迪康大道支线下穿隧道合并修建人行下
土空间规划调整工作;按自然资源部要求 羊宫下穿;主要包括道路工程、管线工程、 穿地道 1 处;建设内容包括道路范围内的
完成第二次用地预审补正工作,已通过自 绿化景观、智慧路灯等方面的综合整治提 道路工程、桥涵工程、绿化景观工程、交安
然资源部审查并回函省自然资源厅,批复 升。截至年底,基本完成一环路标准段、桥 工程、智能交通、排水工程、电力工程、管线
文件下发;项目七个区段 EPC 总承包、监理 区段、地铁段的管网、道路、人行道、交安绿 迁改等。截至年底,已完成天河路下穿隧道
招标全部完成,二、六区段取得准予开工通 化等建设。 (赵闻迪) 主体结构施工;推进迪康大道支线下穿隧
知书,五区段取得初步设计批复后办理准 道主体结构施工,金周路主线跨线桥区上
予开工通知书,其余四个基本农田区段需 【三环路扩能提升改造工程】 三环路扩能 部结构施工,金粮路主线跨线桥区下部桩
完成国土空间规划调整后启动前期工作。 提升改造工程全长 51.079 千米,主要包括 基结构施工。
(丁德川 赵闻迪) 辅道提升整治工程、重要辅道节点贯通工
程、立交节点互通改造工程、新增过街系 【利民路 (大天路—聚霞路)工程】 利民
【天府大道北延线 (成都段)建设】 天府 统、智能交通系统提升工程、熊猫绿道及一 路 (大天路—聚霞路)工程位于成都市北
大道北延线 (成都段)项目按照 “一次规 级驿站建设工程六部分;总投资 105.39 亿 三环外新都区和金牛区,是成都大运会凤
划,分阶段建设”的原则推进建设,先期启 元 (其中熊猫绿道 23 亿元),项目于 2016 凰山体育中心周边道路组成部分,起于大
动三环路至围城路段和新建段工程。三环 年底开工建设,2019 年底已基本完工。 天路,止于聚霞路,全长 3.6 千米;工程内容
路至围城路段起于三环路凤凰立交北侧, 川藏立交、成昆节点、蓝天立交四处三环路 包括新建道路、道路改造、桥梁工程、下穿
沿既有北星大道,止于新水碾路,位于金牛 扩能改造剩余工程,于 2020 年4月底完 隧道 (含雨水泵站)工程、河道工程、排水
区及新都区范围内,全线 5.44 千米,为成 工并开放交通;天府机场高速满周林互通 工程、电力工程、通信工程、路灯工程、燃气
都大运会保障通道先期开工项目。截至年 接成仁立交节点匝道项目于 2020 年 12 月 工程、交安设施工程、智能交通、绿化及景
底,已开放主线主车道西半幅交通,正在进 底全面完工。三环路扩能提升工程五标段 观工程等市政配套设施工程。截至年底,
行东半幅施工;下穿隧道均已完成主体结 项目建设内容包含三环路跨宝成铁路辅道 大天路至天龙大道完成排水工程、桥梁工
构施工 (除甫家二路下穿),跨宝成铁路 下穿、铁路西环线处辅道下穿、成昆铁路处 程、道路沥青中低层,达到通车能力;天龙
拼宽桥在进行上下部结构的施工。新建段 辅道下穿、川藏立交辅道跨线桥和慢行下 大道至金新路段完成雨污水管道施工、小
起于军新路以南,沿北星大道至新都区军 穿及底层和辅道综合整治等。截至 2020 三线施工完毕,道路施工完成 60%。
新路分岔,分别经彭州市、新都区延伸至德 年底,宝成铁路辅道下穿、铁西跨线大桥
阳界,总长 5.9 千米。截至年底,一标段路 内外侧辅道桥均顺利通车,预计交通通 【王贾路—医贸大道工程】 王贾路—医贸
基、涵洞、雨 水 工程 完 成 90%,A21 县 道 行效率较原道路将提高 75%。 大道工程起于通顺桥,止于三河大道外侧
下穿隧道主体基本完工,五灵村下穿隧道 (郑 磊 丁德川) 金牛区与新都区交界处,全长 8.7 千米,主
框架主体完工,启动道路结构层施工,完成 要建设内容包括市政道路及其同步实施的
工程总量 45%;完成军新路节点施工打围 【草金路改造工程】 草金路 (晋阳路、永 土石方工程、绿化及景观、交通、照明公交
100%、道路清表 90%、桩基工程 15%、承 康路一线)改造工程完成后将实现 30 分钟 站台、排水、电力管道、小三线、管线迁改
从中心城区到达双流 及保护工程等附属工程,同步修建道路范
区。项目东起于二环 围内的大型桥梁、跨河桥梁 6 座、涵洞工程
路清水河大桥,西止 5 处共 309 米、河道整治 1 000 米;新增地
于成温邛快速路,跨 下综合管廊 2.5 千米,其中预制段 816 米、
武侯区、双流区,全 现浇段 1 720 米。截至年底,项目现浇段
长 14.44 千米。截至 综合管廊主体结构完成 40%;预制段综合
年底,武青路、星空 管廊主体结构完成 50%;管廊支护桩完成
路跨线桥建成通车, 90%;雨水渠完成 85%。
双温路口以西区域含
景观绿化全部施工 【杉板桥路改造工程】 杉板桥路改造工
完成。 (丁德川) 程起点接二环杉板桥互通立交匝道,经中
环路,终点至三环路成南立交,全长 4.7 千
【羊西线改造工程】 米。杉板桥路二环路至中环段在两侧建筑

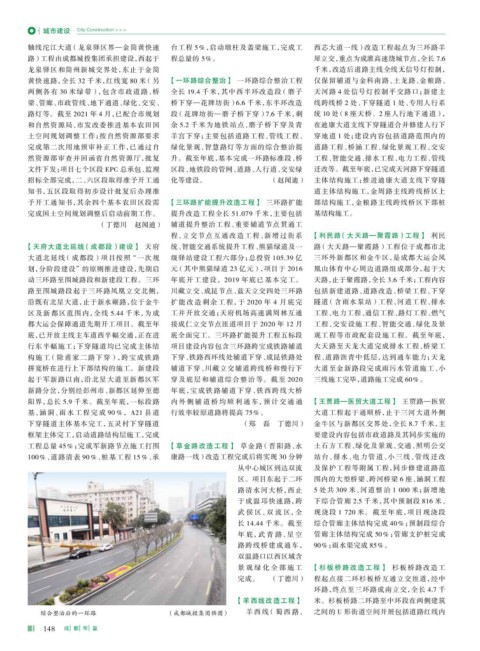

综合整治后的一环路 (成都城投集团供图) 羊西线 (蜀西路、 之间的 U 形街道空间开展包括道路红线内
148 Ӯˤˤ୍ˤ
